Bei einem guten Innenausbau entscheidet die Reihenfolge oft mehr als das einzelne Gewerk. Wer Technik, Feuchtephasen, Oberflächen und Endmontage sauber trennt, spart Nacharbeit, schützt Materialien und hält den Terminplan stabil. Genau darum geht es hier: um eine praxistaugliche Innenausbau-Reihenfolge für Neubau und Renovierung, mit den Stellen, an denen man bewusst abweichen darf.
Die wichtigsten Punkte auf einen Blick
- Erst die Gebäudehülle schließen, dann Rohinstallation, danach Innenputz, Trockenbau und Estrich.
- Nassphasen wie Putz, Estrich, Kleber und Abdichtung müssen vollständig trocknen, bevor empfindliche Oberflächen folgen.
- Bad, Küche und Bodenhöhen brauchen die strengste Abstimmung, weil dort Maße und Anschlüsse am stärksten zusammenhängen.
- Bei Sanierung und Altbau beginnt vieles mit Rückbau, Schadensprüfung und dem Schließen der Hülle.
- Für ein Einfamilienhaus sind grob 12 bis 20 Wochen und etwa 400 bis 1.000 Euro pro Quadratmeter ein realistischer Rahmen.

So sieht die typische Reihenfolge auf der Baustelle aus
Ich plane den Innenausbau nach einem einfachen Grundsatz: Alles, was später hinter Wänden, unter Böden oder über Decken verschwindet, muss zuerst fertig sein. Erst danach kommen die sichtbaren Flächen, die empfindlichen Oberflächen und zuletzt die Feinarbeiten. Die genaue Abfolge kann je nach Bauweise leicht variieren, aber für Neubau und viele Sanierungen funktioniert diese Logik in der Praxis am zuverlässigsten.
| Schritt | Was dabei passiert | Warum diese Phase hier liegt |
|---|---|---|
| 1. Planung und Aufmaß | Grundrisse, Leitungswege, Bodenaufbau, Türhöhen, Lieferzeiten | Ohne saubere Planung passen später Anschlüsse, Höhen und Mengen nicht zusammen. |
| 2. Gebäudehülle schließen | Dachanschlüsse, Fenster, Außentüren, sichere Baustelle | Der Innenraum muss früh gegen Witterung und Feuchtigkeit geschützt werden. |

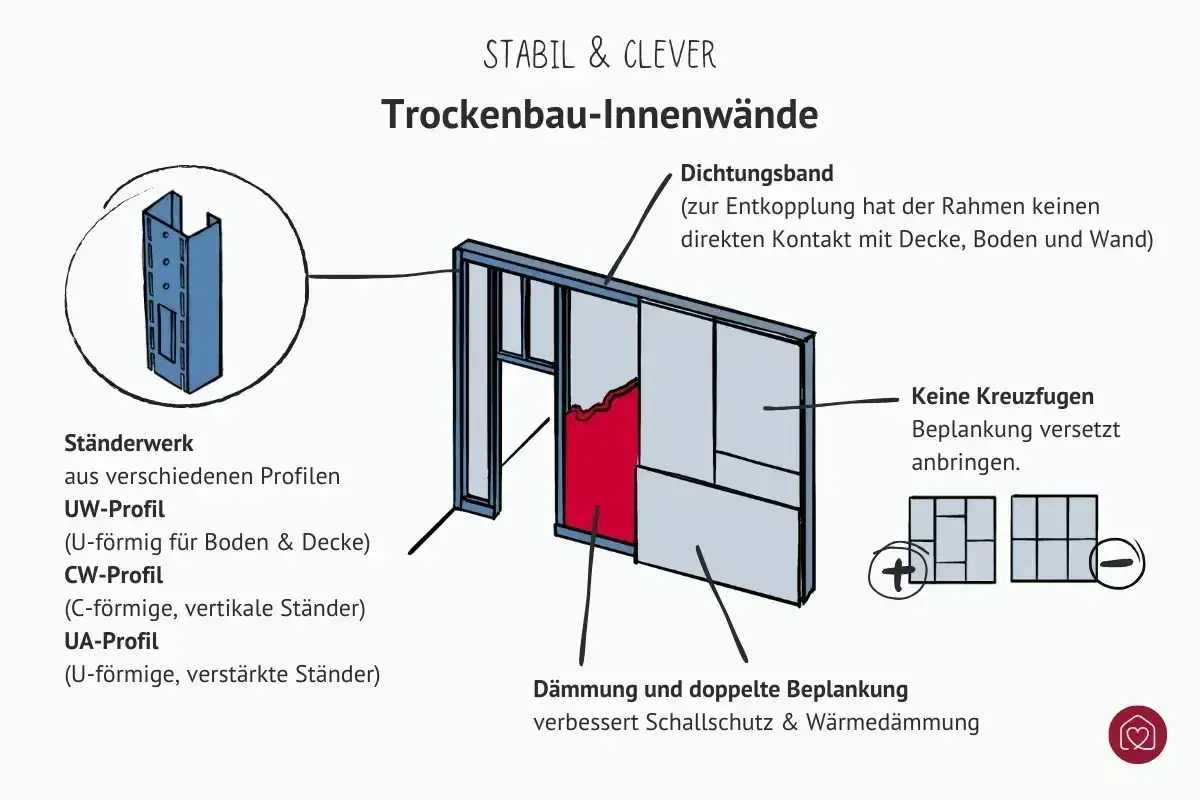

| 3. Rohinstallation | Elektro, Sanitär, Heizung, Lüftung, Leerrohre | Alles, was in der Wand verschwindet, muss vor dem Verschließen liegen. |
| 4. Innenputz und Trockenbau | Innenputz, Vorsatzschalen, Decken, Trennwände, Dämmung | Jetzt entstehen die Flächen, auf denen später sauber gearbeitet werden kann. |
| 5. Estrich und Fußbodenaufbau | Schwimmender Estrich, Randdämmstreifen, Fußbodenheizung | Der Boden wird erst dann eingebaut, wenn die Höhen und Lasten klar sind. |
| 6. Trocknung und Prüfung | Restfeuchte messen, Abnahmen, Kontrolle von Anschlüssen | Ohne Freigabe durch die Trocknung drohen Risse, Blasen und Folgeschäden. |
| 7. Abdichtung und Fliesen | Feuchträume abdichten, Fliesenlegen, Fugen | Bad und Dusche brauchen eine andere Priorität als normale Wohnräume. |
| 8. Spachteln, grundieren und streichen | Oberflächen glätten, Grundierung, Malerarbeiten | Erst wenn kein Staub und keine Nässe mehr kommt, lohnt die Endoberfläche. |
| 9. Bodenbeläge, Türen und Endmontage | Parkett, Vinyl, Sockelleisten, Innentüren, Sanitärobjekte, Leuchten | Diese empfindlichen Bauteile kommen ganz zum Schluss, damit sie nicht beschädigt werden. |
Die wichtigste Ausnahme: Bei bestimmten Trockenbau- oder Dachausbausystemen kann es sinnvoll sein, einzelne Wände früher zu stellen oder später zu schließen. Entscheidend ist nicht ein starres Dogma, sondern dass Feuchte, Lasten und Leitungswege sauber zusammenpassen. Genau an dieser Stelle trennt sich saubere Baustellenlogik von teuren Korrekturen. Wenn die Grundabfolge steht, entscheidet als Nächstes die Feuchteführung darüber, ob der Plan im Alltag hält.
Die zwei Regeln, die fast immer tragen
- Von grob zu fein: Erst Technik und Untergründe, dann Oberflächen und Details.
- Von oben nach unten: Decken, Wände, Böden und ganz zum Schluss die empfindlichen Einbauten.
Wer diese beiden Regeln ernst nimmt, verkürzt Abstimmungen zwischen den Gewerken spürbar und verhindert, dass fertige Flächen wieder geöffnet werden müssen. Genau deshalb lohnt sich der Blick auf Nass- und Trockenphasen als Nächstes.
Warum Nass- und Trockenphasen nicht vermischt werden sollten
Ich trenne auf Baustellen konsequent zwischen Arbeiten, die Feuchtigkeit einbringen, und Arbeiten, die empfindliche Oberflächen erzeugen. Putz, Estrich, Spachtel, Kleber und Abdichtungen brauchen Zeit. Wenn man sie mit Malerarbeiten, Bodenbelägen oder Möbeleinbauten überholt, bekommt man oft erst Wochen später die Rechnung: Risse, Verfärbungen, aufgewölbte Beläge oder schlechte Haftung.
Als grobe Orientierung plane ich für einen normalen Innenausbau eines Einfamilienhauses häufig mit diesen Zeiträumen:
- Installationsphase für Elektro, Sanitär und Heizung: 2 bis 4 Wochen
- Trockenbau und Innenwände: 1 bis 2 Wochen
- Estrich inklusive Trocknung: 3 bis 6 Wochen, je nach Estrichart
- Putz, Spachtel und Malerarbeiten: 1 bis 2 Wochen
- Kompletter Innenausbau eines Einfamilienhauses: oft 12 bis 20 Wochen
Beim Estrich verlasse ich mich nie auf das Gefühl, sondern auf eine Restfeuchteprüfung. Die CM-Messung ist dafür auf der Baustelle der übliche Kontrollschritt, weil sie zeigt, ob der Boden wirklich belegreif ist. Das ist kein formaler Luxus, sondern die Absicherung gegen spätere Schäden im Bodenaufbau. Gerade bei Fußbodenheizung oder empfindlichen Belägen kann ein zu früher Aufbau teuer werden.
Auch 2026 sind Lieferzeiten bei Türen, Sanitär, Fliesen oder Küche ein echter Terminhebel. Wer diese Bauteile zu spät bestellt, verschiebt nicht nur einen Handwerkertermin, sondern oft gleich die gesamte Endmontage. Sobald die Feuchte sauber geführt wird, wird vor allem im Bad und an den Böden deutlich, wie sensibel die nächsten Schritte sind.
Bad, Küche und Boden brauchen die strengste Abstimmung
In Feuchträumen und bei empfindlichen Bodenaufbauten würde ich nie improvisieren. Dort hängen Abdichtung, Höhen, Anschlüsse und Oberflächen so eng zusammen, dass eine kleine Änderung schnell mehrere Gewerke betrifft. Genau deshalb plane ich diese Bereiche immer früh und nicht erst, wenn der Rest schon fast fertig ist.
| Bereich | Worauf ich zuerst achte | Typischer Fehler |
|---|---|---|
| Bad | Abdichtung, Vorwandinstallationen, Gefälle, Fliesenhöhe | Fliesen werden verlegt, bevor die Abdichtung sauber abgestimmt ist. |
| Küche | Anschlusspunkte, Bodenaufbau, Sockelhöhe, Gerätepositionen | Die Küche wird bestellt, bevor die fertige Bodenhöhe feststeht. |
| Böden | Trockene Untergründe, saubere Flächen, Türanschläge | Der Boden kommt zu früh und wird durch Restarbeiten wieder beschädigt. |
Im Bad richte ich mich an die gängigen Abdichtungsregeln für Feuchträume, damit Wasser nicht hinter die Oberfläche wandert. Erst wenn Abdichtung und Untergrund stimmen, kommen Fliesen, Fugen und am Ende die Sanitärobjekte. Silikonfugen sind dabei nur ein Abschlussdetail, kein Ersatz für eine saubere Abdichtung. Das gleiche Prinzip gilt für die Küche: Wenn der Bodenaufbau oder die Sockelhöhe noch offen sind, passt später oft weder die Arbeitsplatte noch die Gerätehöhe wirklich sauber.
Lesen Sie auch: Gipskartonplatten kleben: Wann es sich lohnt & wie es gelingt
Oberflächenqualität früh festlegen
Bei glatten Wänden kommt es nicht nur auf das Streichen an, sondern auf die richtige Oberflächenqualität. Q2 ist für viele normale Anstriche ausreichend, Q3 oder Q4 braucht man dort, wo Streiflicht jede Unebenheit sichtbar machen würde. Q steht dabei für die Oberflächenqualität der verspachtelten Gipskartonfläche, also dafür, wie fein der Untergrund vorbereitet wird. Wer das erst am Ende entscheidet, zahlt meist doppelt.
Genau an diesen Punkten kippt die Baustellenlogik schnell von sauber geplant zu hektisch improvisiert. Bei Bestandsgebäuden verschiebt sich die Reihenfolge deshalb noch einmal deutlich stärker als im Neubau.
Bei Sanierung und Altbau verschiebt sich die Reihenfolge
In einer Sanierung starte ich nicht mit dem schönsten Raum, sondern mit der Frage, was die vorhandene Bausubstanz überhaupt zulässt. Erst Rückbau, Schadensprüfung und das Schließen der Hülle geben die Basis für den weiteren Innenausbau. Wenn Dach, Fenster oder Fassade noch offen sind, verliert man sonst unnötig Zeit mit Trocknung und Schutzmaßnahmen.
| Situation | Was zuerst zählt | Warum das wichtig ist |
|---|---|---|
| Kernsanierung | Entkernung, Prüfung von Statik und Feuchte, dann Hülle schließen | Verborgene Schäden ändern oft den gesamten Ablauf. |
| Dachgeschossausbau | Dach, Dämmung, Fenster, luftdichte Anschlüsse | Hitze, Feuchte und Dampfbremse müssen von Anfang an sauber gelöst sein. |
| Altbau mit Feuchteproblemen | Ursache beseitigen, dann erst Oberflächen aufbauen | Verkleidungen über einem feuchten Untergrund halten selten dauerhaft. |
| Teilrenovierung | Raumweise absperren, Laufwege sichern, Schutzschichten planen | Sonst beschädigt die nächste Gewerkestufe die bereits fertigen Räume. |
Gerade im Altbau ist der Unterschied zwischen optischer Sanierung und echter Verbesserung groß. Ich würde eine Wand nicht einfach neu verkleiden, wenn darunter Feuchtigkeit, Wärmebrücken oder Schallschwachstellen sitzen. In solchen Fällen ist die Reihenfolge oft: Ursache klären, Hülle stabilisieren, Technik anpassen, dann erst Oberflächen herstellen. Wenn das sauber läuft, wird aus einem alten Gebäude kein Neubau, aber ein belastbarer und sinnvoll modernisierter Bestand. Sobald das klar ist, lohnt der Blick auf Zeit und Budget, weil die Reihenfolge diese beiden Punkte direkt beeinflusst.
Mit einem realistischen Zeit- und Kostenrahmen vermeidest du Stress
Die Reihenfolge ist nicht nur technisch wichtig, sie bestimmt auch, wie teuer und wie nervig ein Projekt wird. Wenn Gewerke warten müssen, steigen die Kosten für Koordination, Lagerung und Nacharbeit. Wenn Materialien zu früh eingebaut werden, steigt das Risiko für Schäden. Beides lässt sich mit einem realistischen Plan deutlich senken.
| Phase | Grobe Dauer | Wovon sie abhängt |
|---|---|---|
| Rohinstallationen | 2 bis 4 Wochen | Anzahl der Bäder, Leitungswege, technische Komplexität |
| Trockenbau und Innenwände | 1 bis 2 Wochen | Raumanzahl, Schallschutz, Deckenkonstruktion |
| Estrich inklusive Trocknung | 3 bis 6 Wochen | Estrichart, Raumklima, Fußbodenheizung |
| Putz, Spachtel und Malerarbeiten | 1 bis 2 Wochen | Oberflächenqualität und Trocknungszeiten |
| Bodenbeläge und Türen | 1 bis 2 Wochen | Material, Schnittstellen, Türanschläge |
| Endmontage | etwa 1 Woche | Sanitär, Küche, Leuchten, Feinabstimmung |
Preislich liegt der Innenausbau eines Einfamilienhauses in vielen Fällen grob bei 400 bis 1.000 Euro pro Quadratmeter. Die Spanne hängt stark von Ausstattung, Badumfang, Bodenqualität, Trockenbauanteil und Eigenleistung ab. Ich halte es für realistischer, mit einer Bandbreite zu planen als mit einem einzigen Zielwert. So bleibt genug Luft für hochwertigere Materialien, ohne dass der Ablauf sofort ins Wanken gerät.
Ein guter Puffer ist dabei kein Zeichen schlechter Planung, sondern ein Zeichen von Erfahrung. Wenn Türen, Sanitär, Küche oder Sonderbauteile erst kurz vor Einbau geliefert werden, verschiebt sich der Termin fast automatisch. Wer das von Anfang an mitdenkt, verhindert den teuersten Fehler im Innenausbau: dass nicht die Arbeit fehlt, sondern die Freigabe zum Weiterarbeiten. Mit diesem Rahmen im Kopf lassen sich die typischen Planungsfehler deutlich leichter vermeiden.
So plane ich den Ablauf, damit keine Gewerke aufeinander warten
- Ich lege vor dem ersten Handgriff die endgültigen Leitungswege, Bodenhöhen, Türanschläge und Raummaße fest.
- Ich bestelle Teile mit langer Lieferzeit früh, vor allem Türen, Sanitärobjekte, Fliesen, Leuchten und die Küche.
- Ich gebe nach jeder Nassphase erst nach einer realen Freigabe weiter, nicht nach Bauchgefühl.
- Ich halte fertige Flächen konsequent geschützt, damit spätere Gewerke nicht wieder Schaden anrichten.
- Ich plane bei jedem Projekt einen Puffer von mindestens 10 bis 15 Prozent für Zeit und Koordination ein.
Die beste Reihenfolge im Innenausbau ist am Ende nicht die strengste, sondern die, die technisch logisch, sauber getaktet und feuchtefrei bleibt. Wer erst die unsichtbaren Arbeiten abschließt und die empfindlichen Oberflächen wirklich zuletzt baut, spart in der Regel Zeit, Geld und einige sehr unnötige Nacharbeiten.
